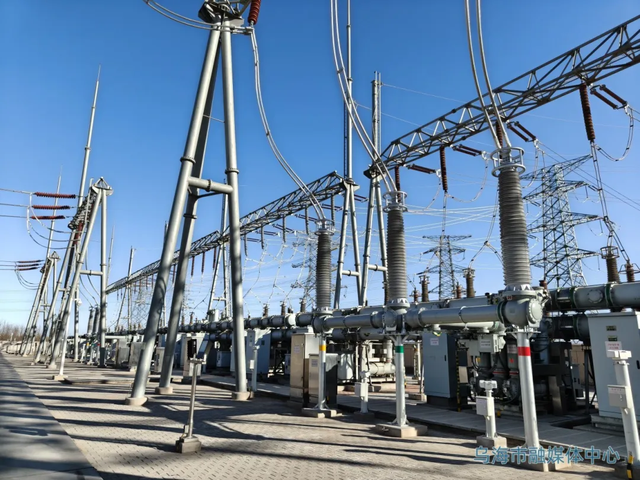

11月20日,內蒙古電力集團烏海超高壓供電公司金湖500千伏主變擴建工程順利投產送電。

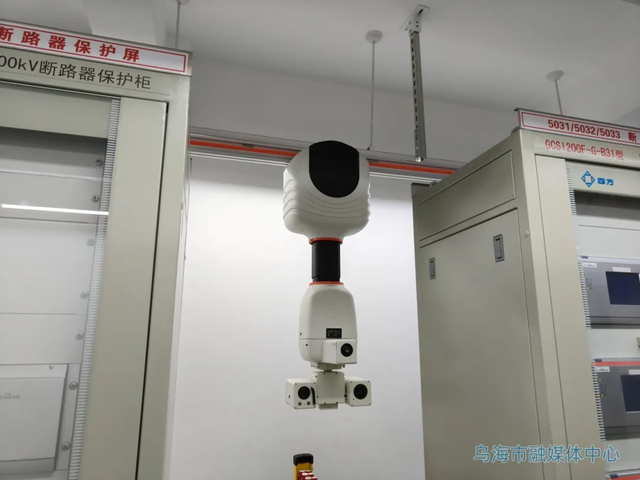

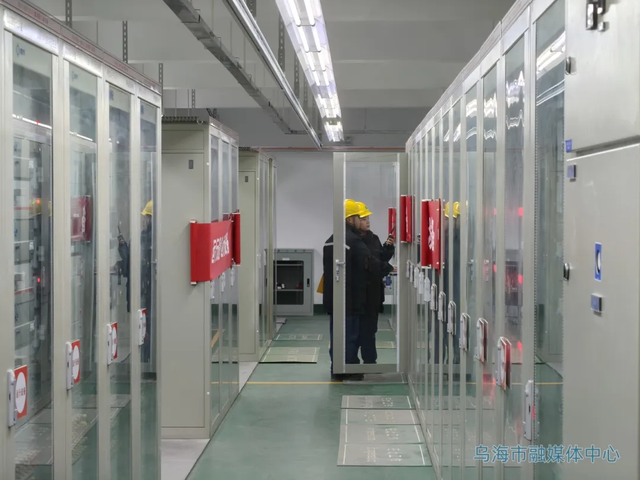

11月18日上午,記者來到位于烏達區蘇海圖溝附近的金湖500千伏變電站,走進主控室,工作人員正在有條不紊地進行各項調試工作。

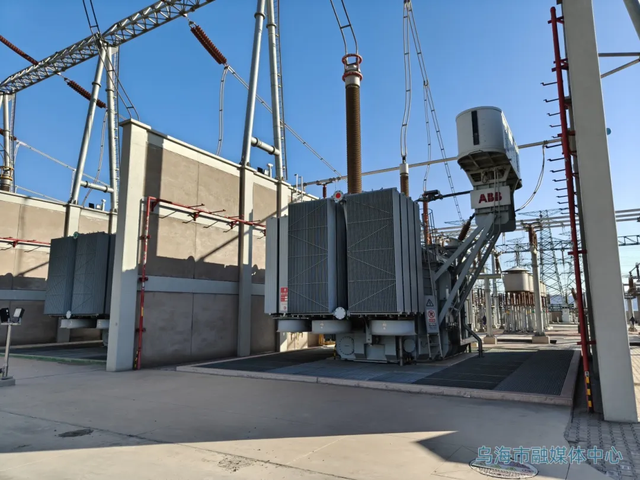

金湖500千伏主變擴建工程是自治區首個跨盟市合作保障性新能源項目——200萬千瓦“阿電入烏”區域互濟新能源項目的重要組成部分,總投資約1.46億元,擴建2臺120萬千伏安變壓器及其相關附屬設備和低壓設備。今年3月,該項目正式啟動,歷時8個月,于11月20日順利投產送電。

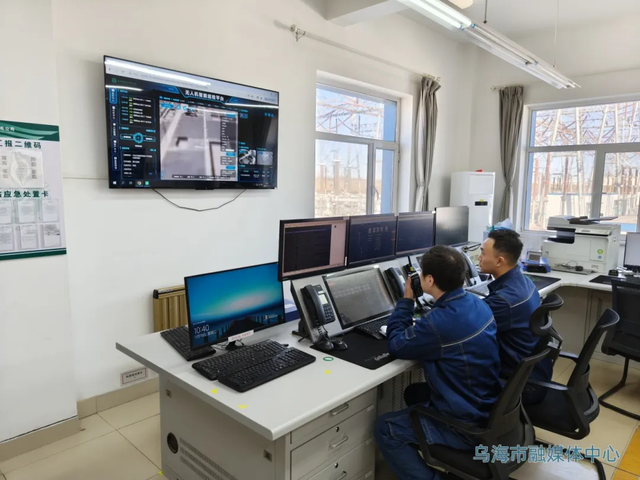

金湖500千伏變電站于2019年11月29日正式投運,通過3條500千伏輸電線與吉蘭太500千伏變電站、千里山500千伏變電站相連,是烏海超高壓供電公司負責運維的首座綜合自動化復合式氣體絕緣全封閉組合電器(HGIS)樞紐變電站。2023年12月28日,該變電站正式實施“無人值班+集中監控”模式,成為內蒙古電力(集團)有限責任公司的第一座500千伏無人值班變電站。

內蒙古電力集團烏海超高壓供電公司金湖500千伏主變擴建工程項目經理徐馳介紹,為最大限度降低工程建設對用戶用電的影響,烏海超高壓供電公司聯合集團公司工程建設部、生產技術部、安全質量監察部等進行反復論證,創造性提出“母線隔斷輪停擴建”方案,將220千伏2號母線部分截斷并進行隔離施工,來解決主變中壓側接入220千伏1號、2號母線不能同時停用的技術瓶頸。該方案成為國內首個解決此類技術難題的案例,為國內同類型電網基建工程開辟了新途徑。

該工程投產后,將進一步提升金湖500千伏變電站的供電可靠性,優化區域電網結構,助力“阿電入烏”區域互濟新能源項目盡早投用,為地區推動能源綠色低碳轉型注入強勁動能。
