“東興儲能電站1號、2號主變5次充電已完成,設備運行正常!”11月30日晚上9時59分,烏海市20萬千瓦/80萬千瓦時半固態儲能電站,隨著值長劉佳昊清晰的回令完成,標志著我國裝機規模最大的半固態鋰電池電網側獨立新型儲能項目成功并網。

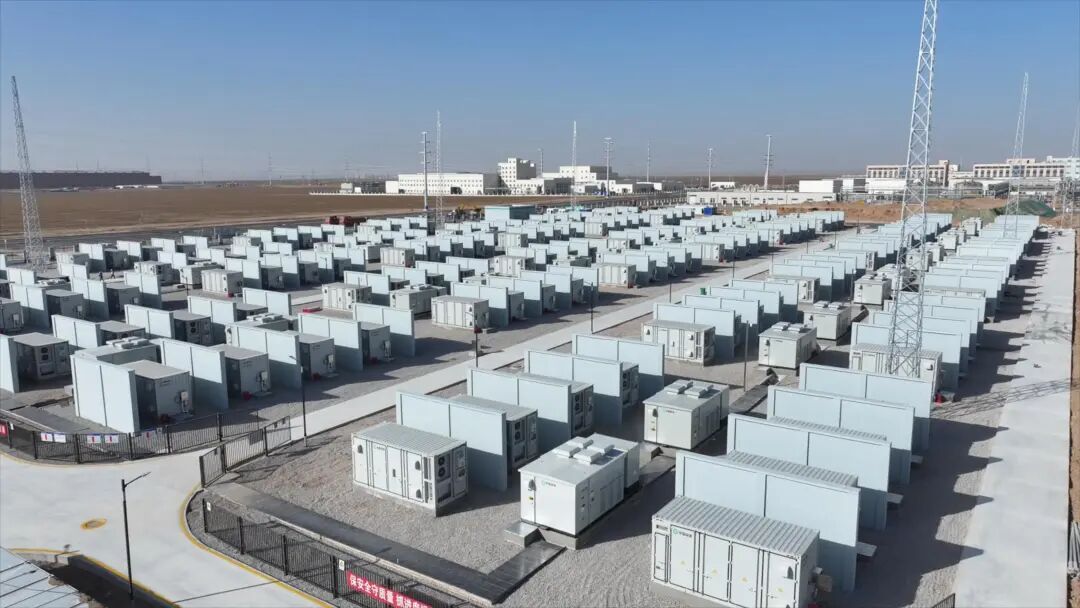

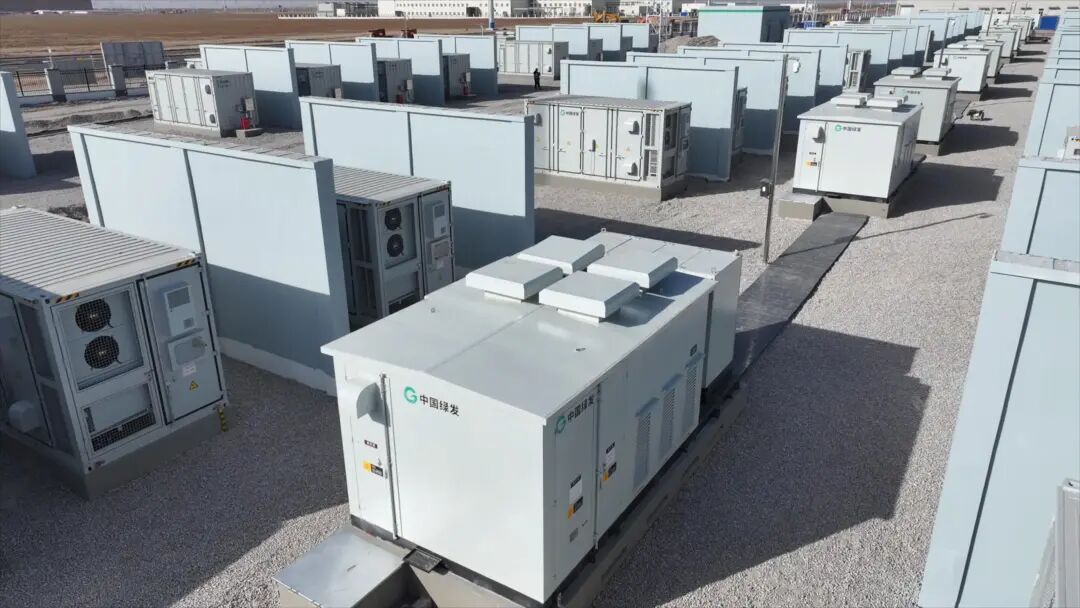

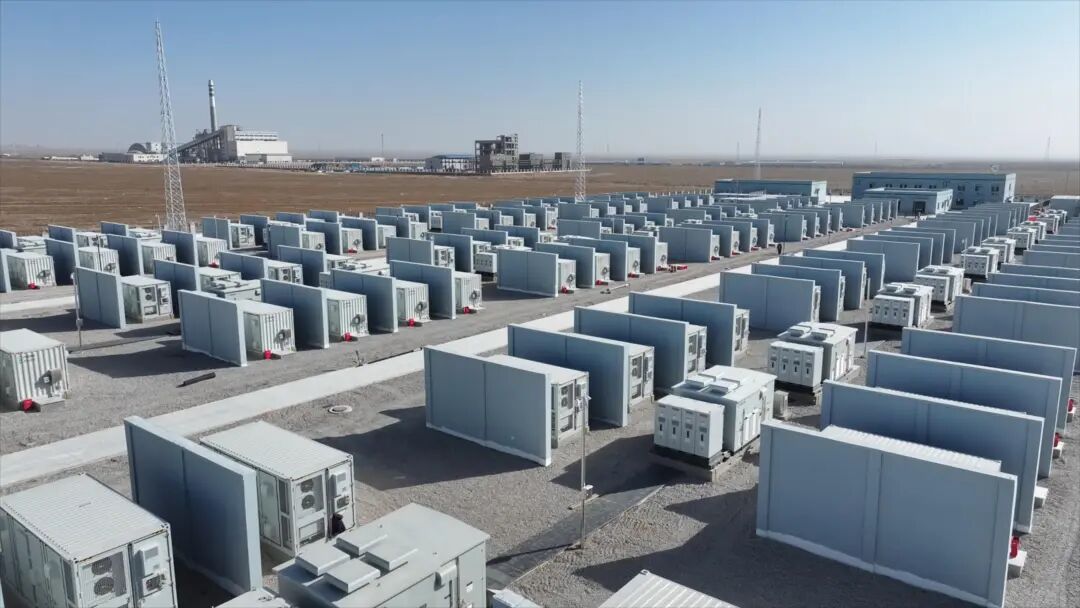

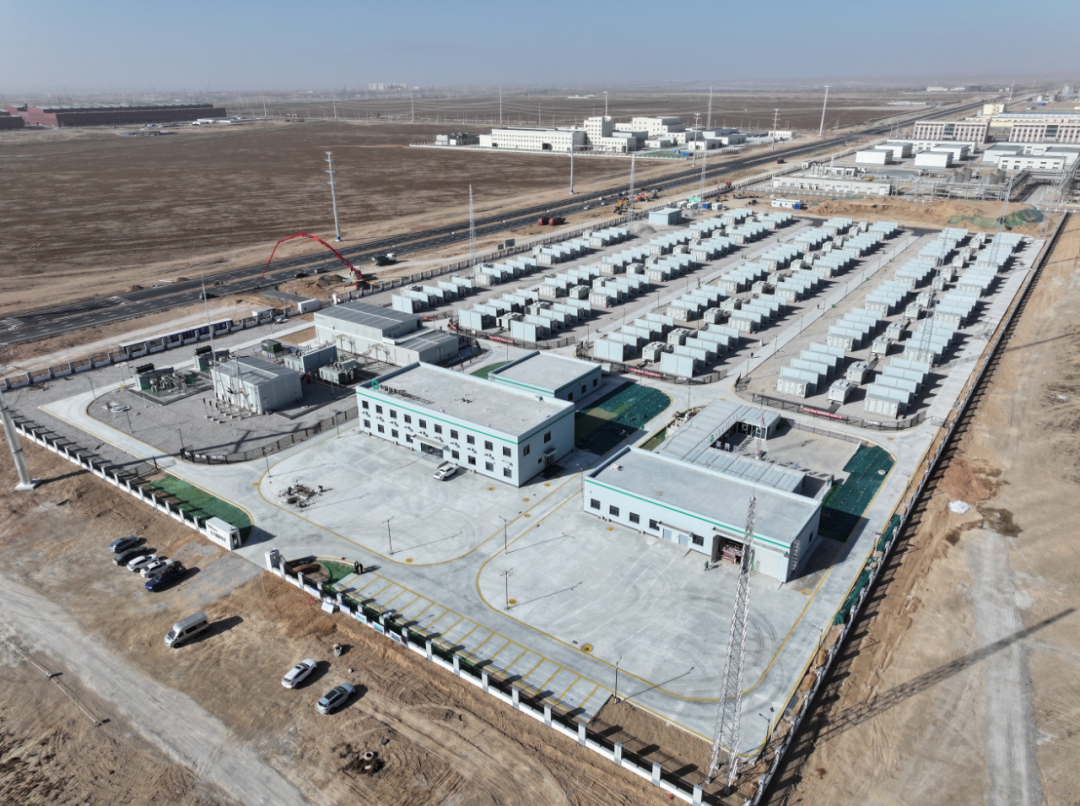

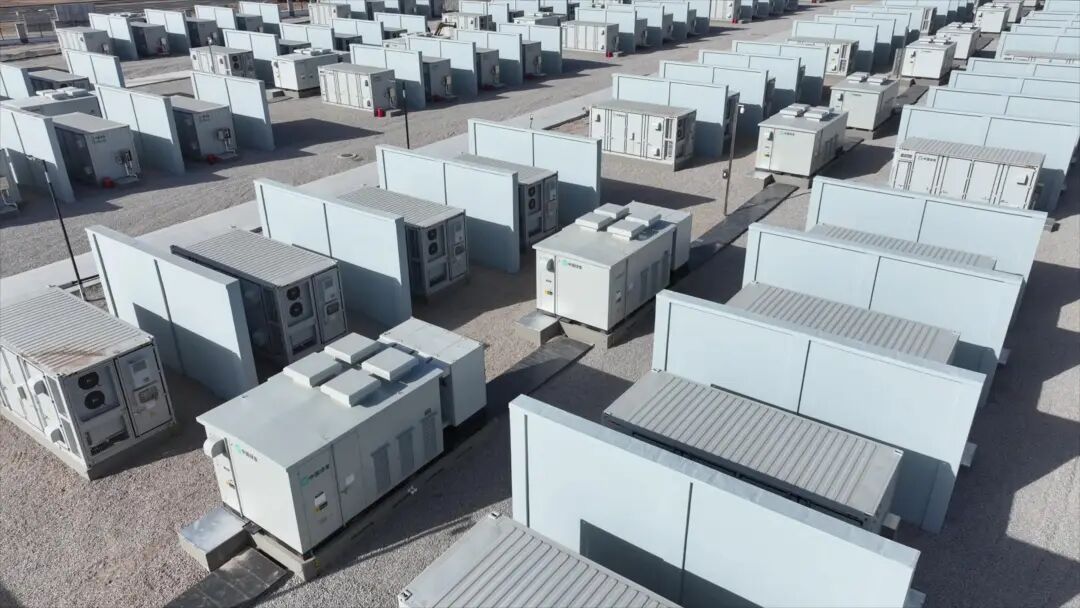

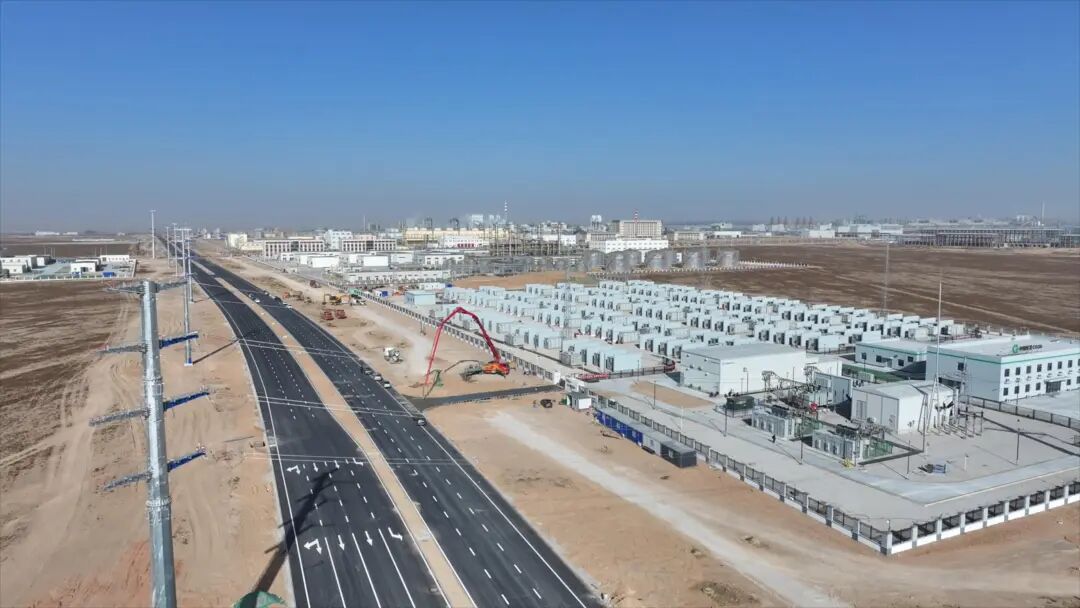

這座“超級充電寶”由中國綠發投資集團有限公司投資建設,占地約100畝,總投資6億元,是內蒙古自治區首個采用半固態磷酸鐵鋰電池技術的規模化儲能項目。項目現場整齊排列著160個儲能電池艙和40個變流升壓一體艙,通過調峰調節模式,每年可為電網輸送1.89億千瓦時的清潔電力。

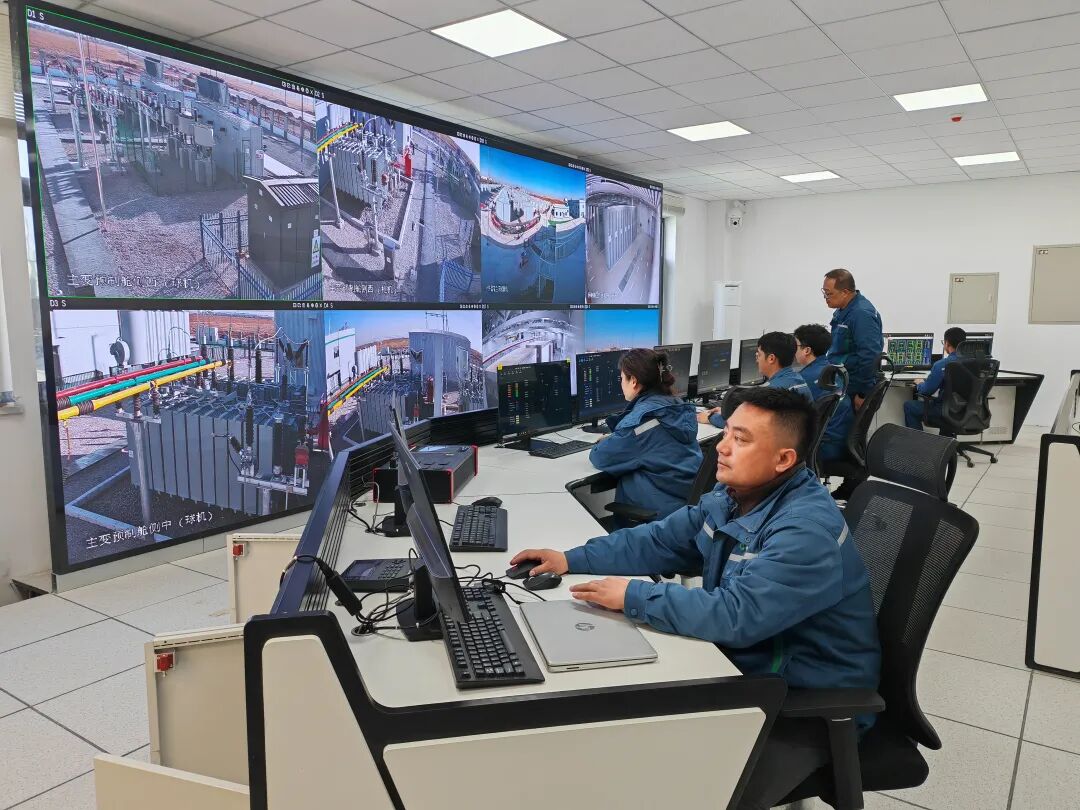

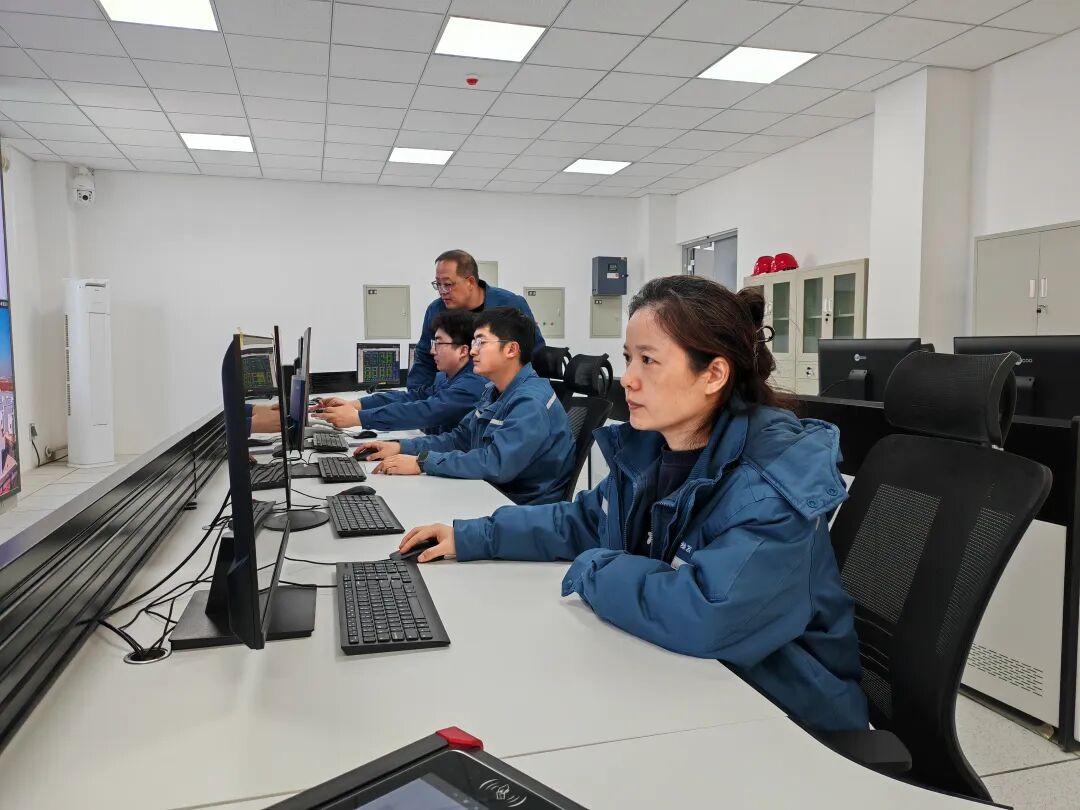

“這個‘充電寶’的容量相當可觀。”烏海儲能項目經理秦磊給出了一組直觀數據:電站每年可等效放電282次,單次最大放電量可達80萬千瓦時。按照普通家庭用電標準,每次最大放電量可同時滿足約4000戶家庭1個月的用電需求。


從2025年6月26日開工到11月30日并網,短短5個月時間,項目就完成手續辦理、主體建設與并網調試,創造了令人矚目的“烏海速度”。“接下來我們將集中開展設備調試及三次滿充滿放試驗,全方位排查優化,確保設備性能達到最優狀態。”秦磊介紹。


烏海電網作為蒙西電網重要樞紐,其運行穩定性直接影響周邊電網的供電可靠性。該電站的接入,就像給電網裝上了“彈性緩沖器”,將在削峰填谷、平抑波動、保障供電等方面發揮重要作用,有效解決烏海及周邊地區大規模新能源匯集帶來的挑戰,顯著提升地區電力系統穩定性,提高清潔能源利用率,為烏海推進新型電力系統建設作出了先行示范。


“高安全、長續航、能量密度大,這是項目的三大核心優勢。”中國綠發內蒙古分公司總經理助理劉效飛表示,該項目的成功并網,將顯著提升電力系統穩定性和新能源消納能力,為自治區構建“源網荷儲一體化”新型電力系統提供關鍵支撐與示范樣本。(趙暉 李耀)
